EPM confirma que habrá nueva licitación y que últimas dos unidades de Hidroituango operarían en 2027

Así lo dio a conocer el gerente Jorge Andrés Carrillo en una sesión este miércoles en el Concejo, en la que confirmó que volverán a licitar la construcción de la segunda fase del proyecto.

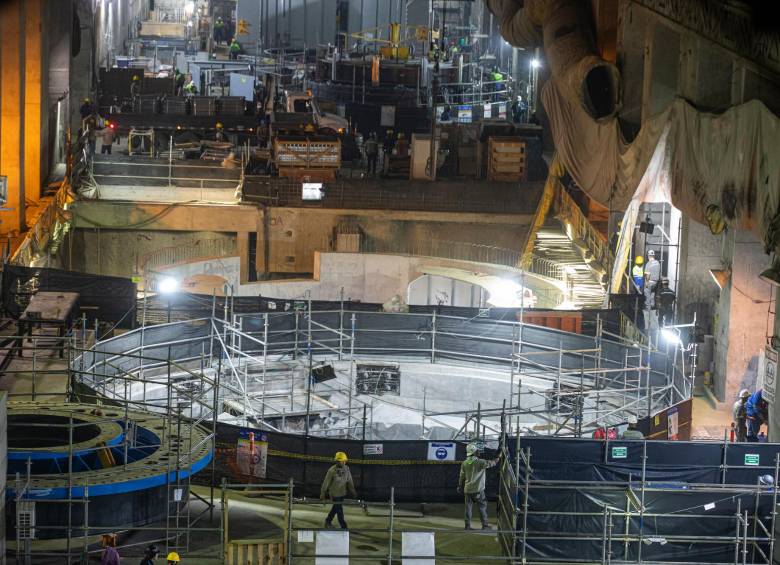

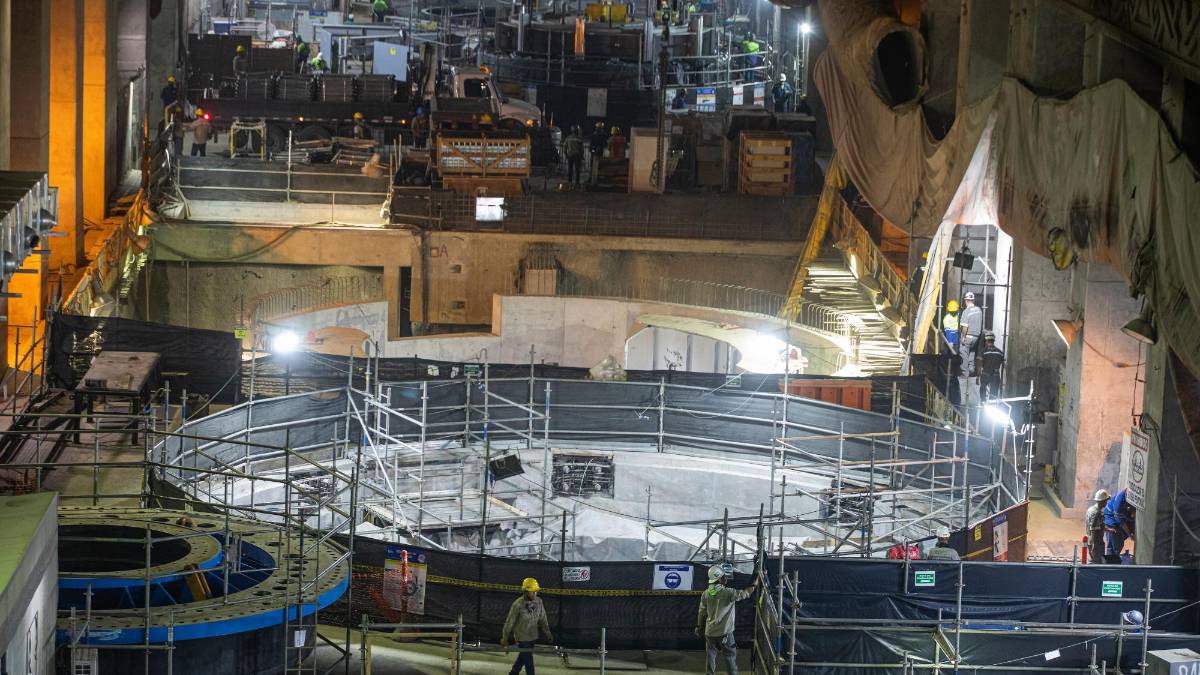

  • El montaje de cada una de las unidades de generación de Hidroituango se demora al menos 33 meses. FOTO: MANUEL SALDARRIAGA
    El montaje de cada una de las unidades de generación de Hidroituango se demora al menos 33 meses. FOTO: MANUEL SALDARRIAGA

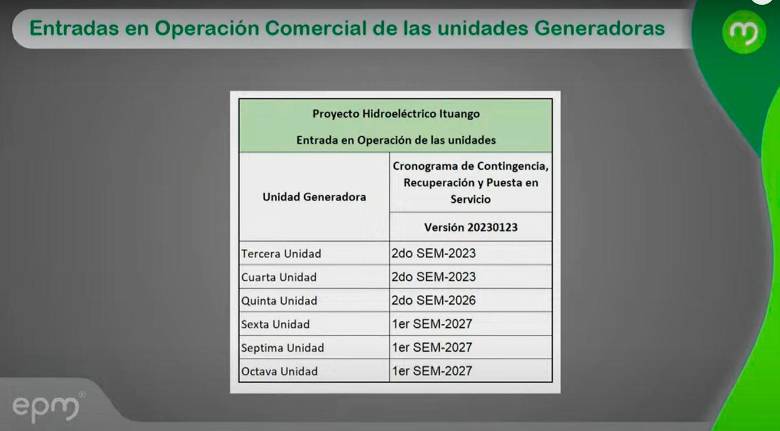

  • Cronograma compartido por EPM en la sesión del Concejo de Medellín.
    Cronograma compartido por EPM en la sesión del Concejo de Medellín.
22 de marzo de 2023
bookmark

La contrarreloj que se libra desde 2018 en las cavernas de Hidroituango para poner en operación las cuatro unidades de generación que tenían compromiso regulatorio terminará en 2023 y luego habrá una larga pausa en la entrega de obras porque la siguiente turbina se prendería por allá en el segundo semestre de 2026.

Así lo confirmó EPM este miércoles en una sesión de control político en el Concejo de Medellín a la que fue citado su gerente Jorge Andrés Carrillo. La empresa explicó que según el cronograma de contingencia, recuperación y puesta en servicio versión 20230123, las unidades de generación 5 a 8 están previstas para entrar en operación entre el segundo semestre de 2026 y el primer semestre de 2027.

En todo caso, EPM volvió a aclarar que las fechas previstas en este cronograma “se podrán cumplir siempre y cuando no se presenten eventos sobrevinientes de ninguna índole”.

Una anterior versión de ese cronograma, compartida en su momento por William Giraldo Jiménez, vicepresidente de Proyectos de Generación de Energía de EPM, preveía que las cuatro primeras unidades estuvieran en servicio antes de noviembre de 2023, porque estaban atadas a compromisos de generación con la Creg; además, esperaban encender tres turbinas más en 2024 y una última en 2025. Con este nuevo cronograma, todo se corre al menos dos años.

Cronograma compartido por EPM en la sesión del Concejo de Medellín.
Cronograma compartido por EPM en la sesión del Concejo de Medellín.

El problema es que en este momento todo es incierto porque no se sabe quién construirá las últimas cuatro unidades del proyecto después de que EPM tuviera que declarar desierta la licitación de las obras finales de Hidroituango porque el único oferente que estaba en el proceso no pudo acreditar la experiencia que exigían los pliegos y porque la Procuraduría advirtió que la ruta de contratación tenía irregularidades.

El gerente Carrillo reconoció que “lo ideal era que se hubiera escogido a una empresa que cumpliera los requisitos y hubiera hecho una oferta en precios convenientes para EPM. Fue un proceso que no llegó a un feliz término”, dijo refiriéndose a la licitación desierta.

Explicó que si EPM hubiera adjudicado el contrato, el inicio de ejecución estaba previsto para agosto o septiembre. Carrillo contó que igual hasta esos meses ningún constructor puede trabajar en el sitio de las unidades 5 y 6 porque esta zona se convirtió en el patio de maniobra para armar las unidades de generación que sí estaban en el cronograma ante la Creg. Por eso, añadió, hasta que no esté armada la unidad 4 ningún contratista puede poner una pala en las unidades 5 y 6.

Las unidades 3 y 4 las está construyendo hasta mediados del año la empresa colombiana Schrader Camargo, la misma firma que integraba el consorcio colombo chino que estaba en carrera en la licitación declarada desierta y que no pudo acreditar la experiencia requerida.

Lo que sí contó Carrillo es que EPM volverá a sacar el proceso de selección pública de ofertas y que el presupuesto es que el contratista que gane arranque en agosto. “No pasó (adjudicación del contrato). Siguiente paso, ¿qué es lo que vamos a hacer? Vamos a volver a sacar el proceso, selección pública de ofertas, bienvenido el que quiera presentarse y vamos a alcanzar a poner el contratista de nuevo en la fecha que se requiere, eso quiere decir agosto, confiando en que el proceso sale de manera satisfactoria”.

Lo que no cuadran por ningún lado son las fechas. La frustrada licitación se abrió en marzo de 2022 y pasó un año hasta que llegó a su final cuando se declaró desierta. Entonces, ¿cómo espera EPM que un nuevo proceso se adelante, se adjudique y empiecen las obras, todo en apenas cinco meses?

Cada día que pase sin que alguna de las turbinas de Hidroituango comiencen a operar, EPM está entrando en el terreno del lucro cesante. Se han hecho cuentas de lo que dejará de recibir la empresa por la demora en la entrada en funcionamiento de las turbinas de la 5 a la 8 y, según fuentes especializadas, cada año cuesta más de $1,3 billones.
